Arbeten på Skogsbanan & övningsområden startade måndag 8/9

Detta genomför vi under hösten 2025

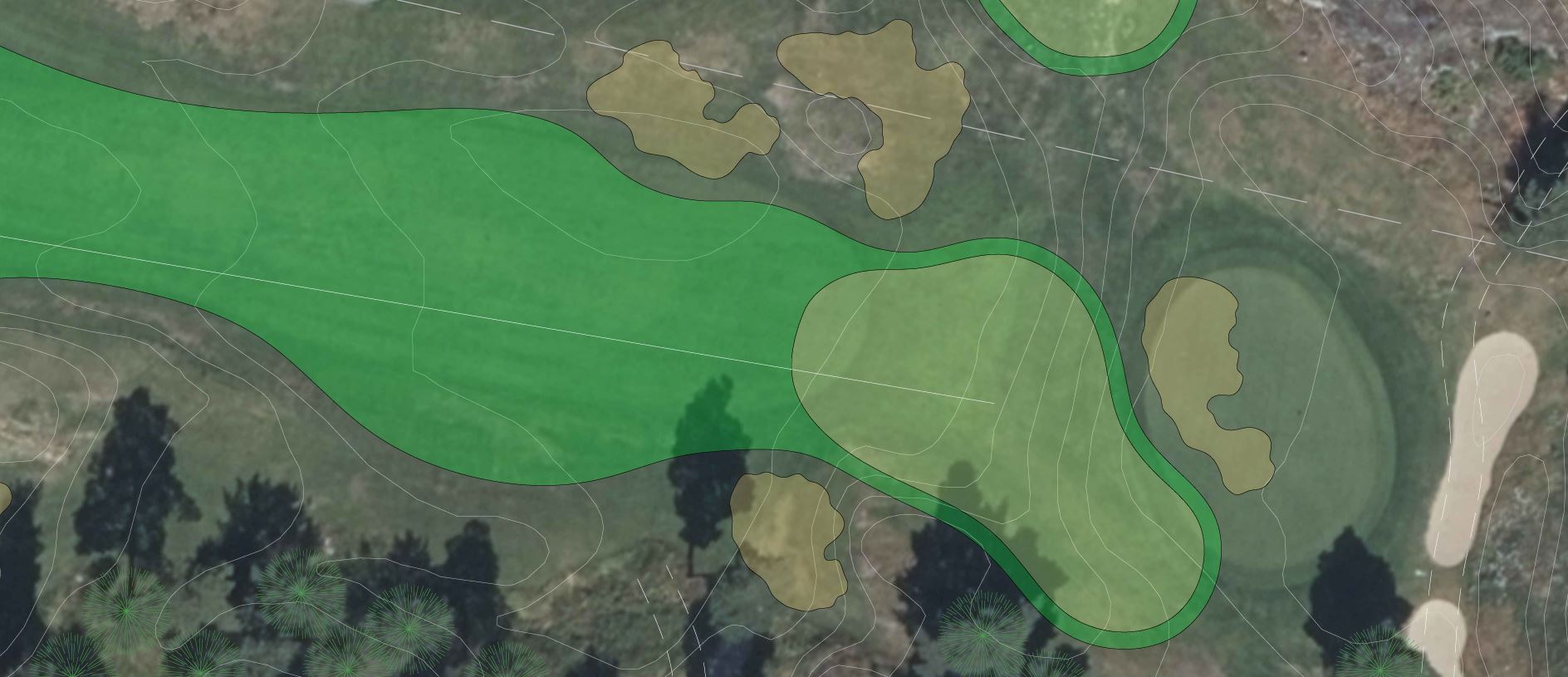

  • Nytt greenområde på Skogsbanans hål 4.

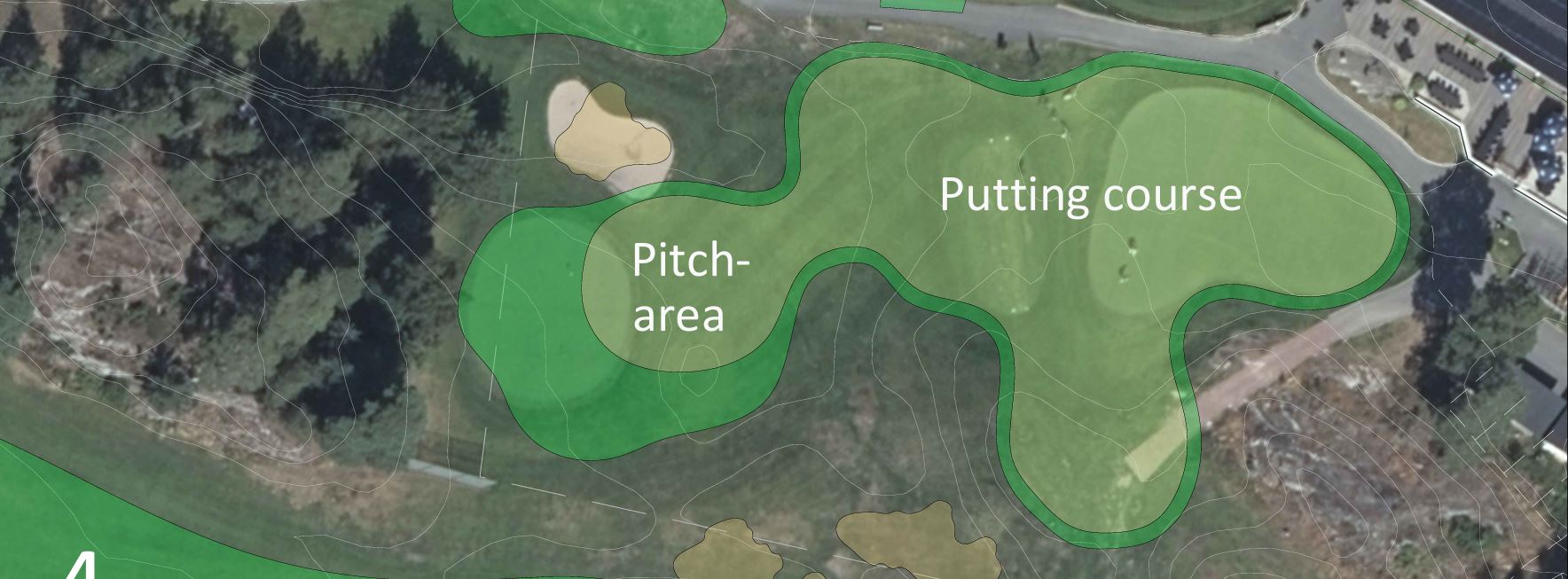

  • Ny, stor puttinggreen som ersätter Skogsbanans puttinggreen & chipgreen.

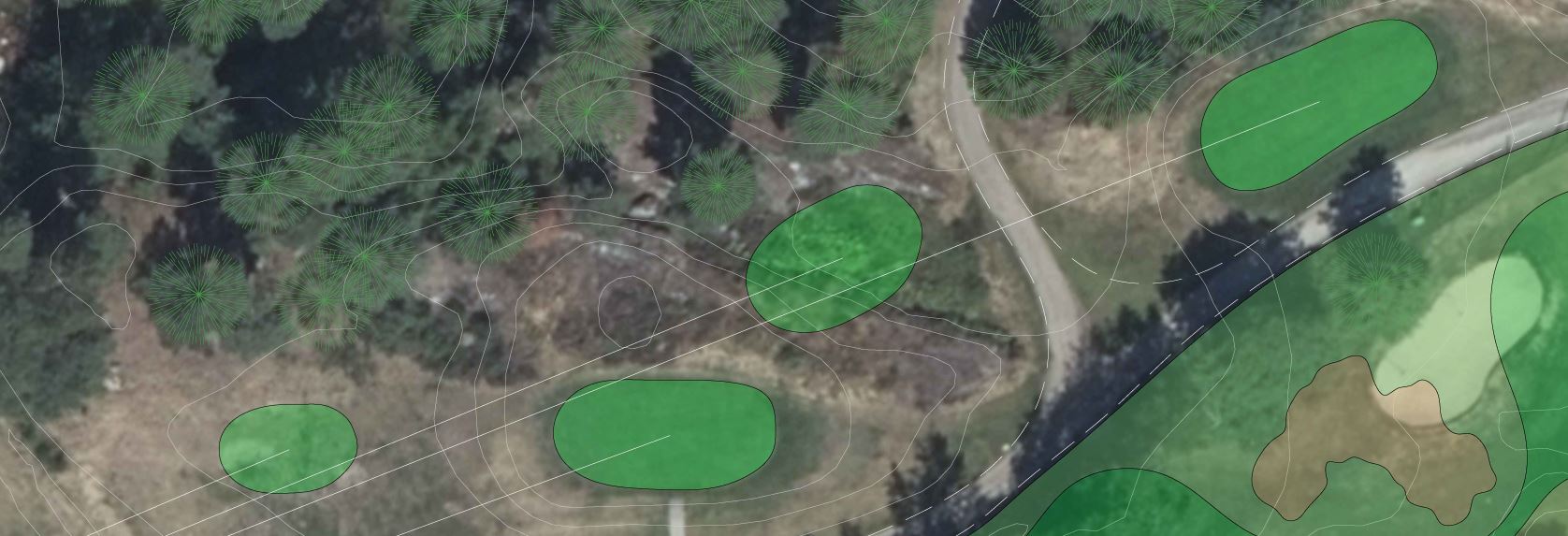

  • Nya tees (tee 2 och tee 4) på Skogsbanans hål 5.

Se nedan hur detta påverkar spelet på banan & övningsområden

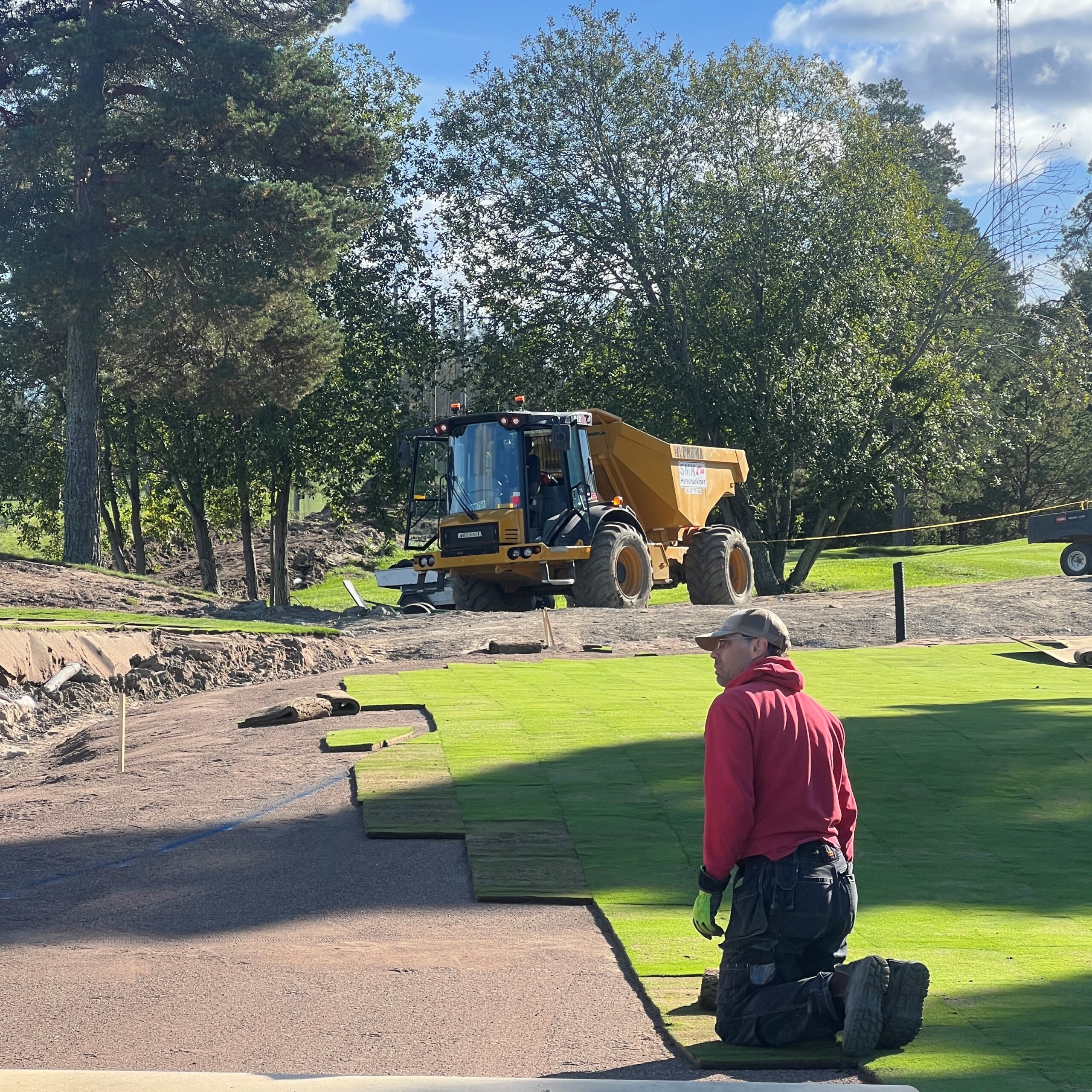

  • Vi har en provisorisk green på hål 4 från måndag 8/9.
  • Chipgreen vid Skogsbanans tee 1 är stängd från måndag 8/9.

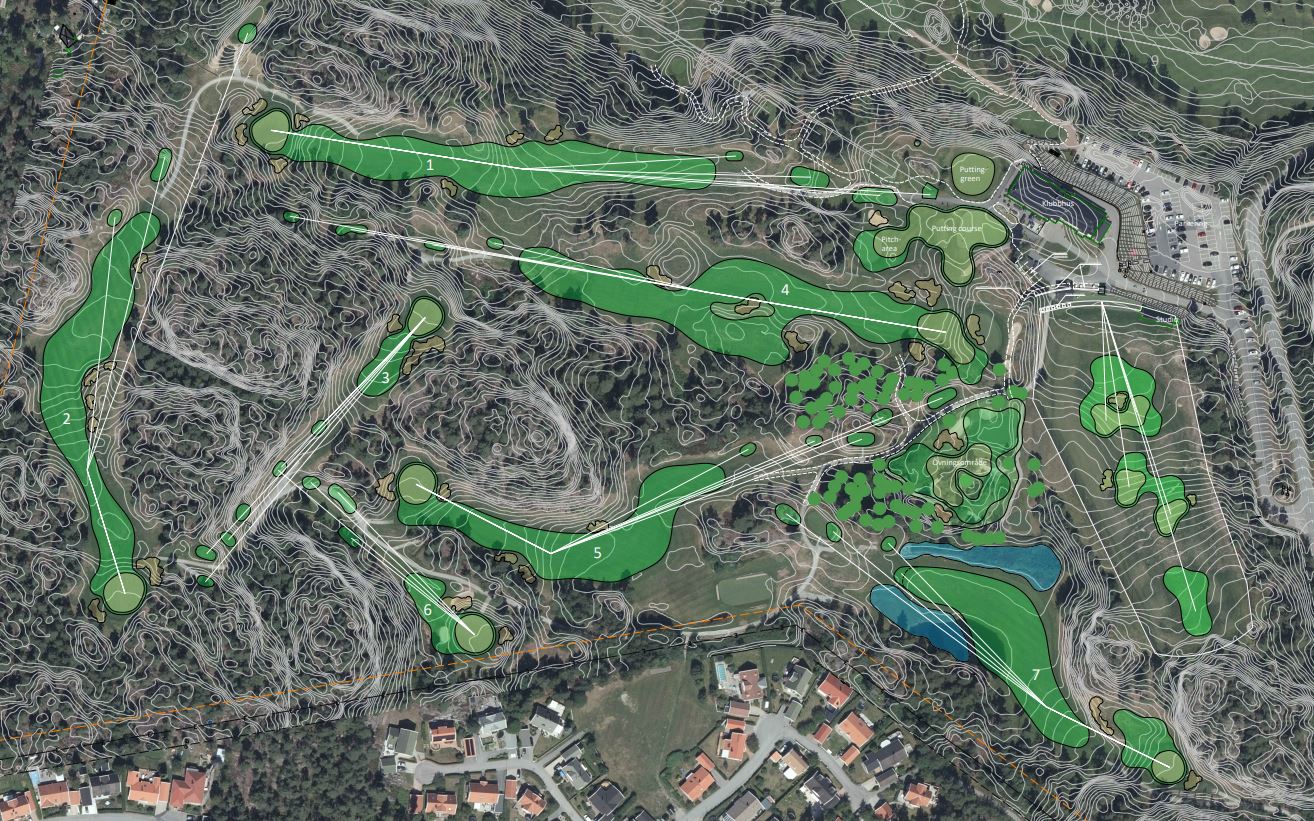

Nedan ser du principskisser för projektet.

Om vädret tillåter kommer vi även att genomföra följande
(Start någon gång i andra halvan av oktober)

  • Justering av fairway på Skogsbanans hål 4 för bättre landningsområden.
  • Justering av bunkrar och områden runt greener på Skogsbanans hål 3 & 5.

Informationsmöte 31/7

Torsdag 31/7 höll vi ett informationsmöte i restaurangen, där vi berättade om planerna för hösten 2025. Klicka nedan för att se bilderna som vi visade vid informationsmötet.

Bilder – Informationsmöte Masterplan 2025-07-31


Genomförda delar av Masterplan

Nya målgreener på driving rangen som öppnades i april 2024

  • Inför 2024 utvecklade vi driving rangen, där vi byggde tre nya målgreener samt förstärkte med nytt skyddsnät på vänstersidan.

Nya tees på hål 11 & 13 som öppnades i juni 2025

  • Inför 2025 byggde vi nya tees på Skogsbanans hål 11 & 13.

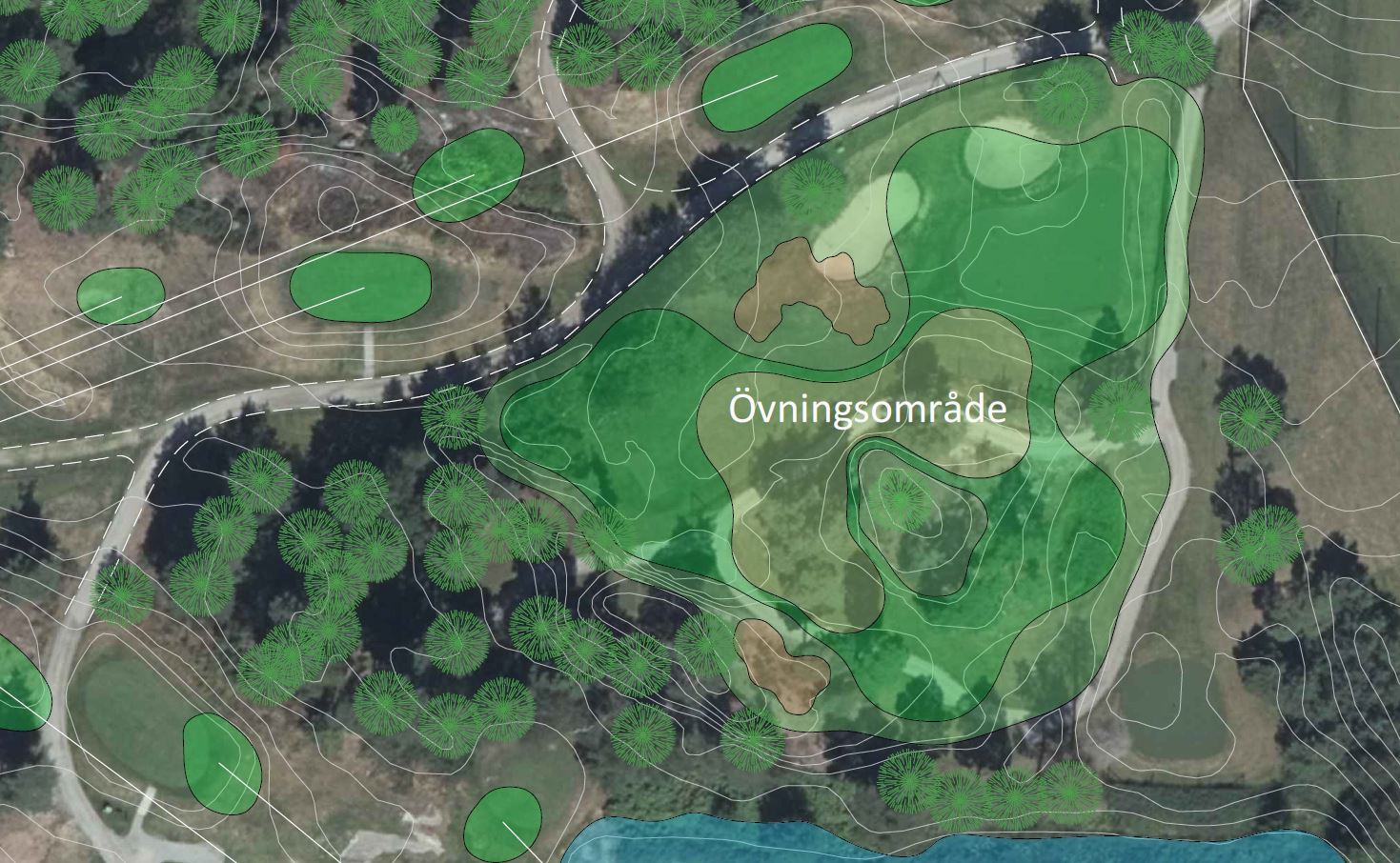

Nytt övningsområde som öppnas i maj 2026

  • Vårt nya övningsområdet ligger där ”lilla banan” låg tidigare, dvs till vänster om tees på hål 5 och till höger om driving rangen.

Arbeten 2026-2028

Information om steg i masterplanen för perioden 2026-2028 kommer att presenteras löpande.


Handlingar & beslut om Masterplan

Beslut om masterplan för Skogsbanan & övningsområden fattades vid extra årsmöte 16 oktober 2023. Se material och information nedan.


Frågor & kontakt

Vid frågor kontakta Klubbchef/VD Pelle Sättare
pelle.sattare@igk.se

Ingarö 2025-09-05
